Przewierty HDD Baltica 2 zakończone. Kabel morze-ląd gotowy do połączenia farmy wiatrowej z lądem

Zakończyła się kampania przewiertów sterowanych morze–ląd (HDD) dla projektu Baltica 2, wspólnej inwestycji PGE i Ørsted. Dzięki zastosowaniu tej technologii możliwe będzie bezwykopowe poprowadzenie kabli eksportowych pod linią brzegową, łącząc morską część farmy wiatrowej z lądową siecią elektroenergetyczną, bez naruszania plaż i wydm.

biznes energetyka gospodarka morska inwestycje offshore pomorze wiadomości

25 marca 2026   |   08:48   |   Źródło: Gazeta Morska   |   Opracował: Kamil Kusier   |   Drukuj

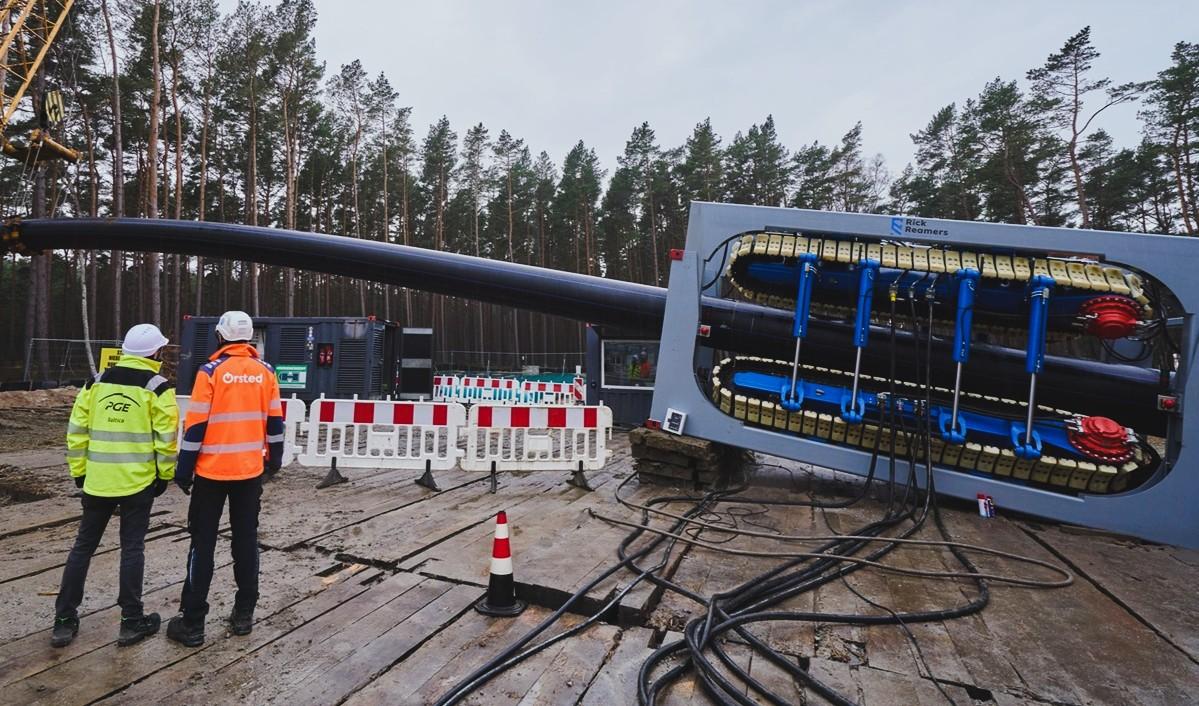

fot. Orsted

fot. Orsted

Przejście morze–ląd to jeden z najbardziej wymagających odcinków trasy kablowej – zarówno pod względem technicznym, jak i środowiskowym. W tym miejscu infrastruktura morska spotyka się z lądową, dlatego sposób realizacji tego etapu ma kluczowe znaczenie dla dalszej budowy systemu przesyłu mocy.

Kampania HDD obejmowała przygotowanie czterech kanałów kablowych o średnicy 800 mm. Rury łączono na placu budowy metodą zgrzewania doczołowego w cztery ciągi po ok. 1240 m każdy, co daje łącznie ok. 5 km infrastruktury gotowej do prowadzenia kabli.

Prace rozpoczęły się w lipcu 2025 r. i trwały dziewięć miesięcy. Prefabrykacja rur wymagała 42 transportów komponentów na plac budowy. Roboty prowadzone były w trudnych warunkach pogodowych – od 30°C latem po –20°C zimą, w śniegu i przy oblodzeniu.

Minimalny wpływ na środowisko i dostęp do plaży

Zastosowanie technologii HDD pozwoliło ograniczyć ingerencję w plaże i wydmy, a jednocześnie utrzymać dostęp dla mieszkańców i turystów. Przejście wykonywane jest pod powierzchnią gruntu, nie poprzez otwarte wykopy. Dzięki temu w trakcie całych robót korzystano z wyznaczonych tras pieszych, a działania koordynowano z lokalnymi władzami.

- Pomyślna instalacja czwartego i ostatniego odcinka kabla HDD stanowi znaczący krok naprzód w realizacji projektu i odzwierciedla doskonałą koordynację oraz zaangażowanie całego zespołu projektowego, a także współpracę z naszymi wykonawcami. Jesteśmy szczególnie dumni z wysokiej kultury bezpieczeństwa, jaką udało nam się wypracować na placu budowy podczas tej wymagającej technicznie operacji, oraz z zaangażowania wszystkich pracujących tam osób - powiedział Ulrik Lange, Dyrektor zarządzający projektu Baltica 2 w Ørsted.

Dodał też, że w kwietniu przeprowadzone zostaną prace pogłębiarskie w dnie morskim w celu zabezpieczenia końcówek rur osłonowych, co zakończy przygotowania do instalacji kabli eksportowych i łączenia części morskiej z lądową.

Kable z morza na ląd. Strategiczne połączenie z polską siecią

- Kable podmorskie z energią wyprodukowaną przez farmę wiatrową Baltica 2 ‘wyjdą na ląd’ w Lubiatowie w gminie Choczewo. Tu zetkną się z kablami lądowymi prowadzącymi przez 7 km do naszej lądowej stacji elektroenergetycznej. Następnie, za pośrednictwem stacji PSE Choczewo, energia z morza trafi do krajowej sieci. Szczególnie ważne jest dla nas zaangażowanie konsorcjum polskich przedsiębiorstw, którzy włączyli także lokalnych podwykonawców - powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.

Baltica 2, o mocy ok. 1,5 GW, jest największą inwestycją w morską energetykę w Polsce. Jeszcze w tym roku rozpocznie się instalacja fundamentów, układanie kabli eksportowych oraz montaż stacji transformatorowych na morzu. Następnie realizowane będzie połączenie kabli między turbinami a morskimi stacjami transformatorowymi. Planowane jest również rozpoczęcie testów lądowej stacji transformatorowej.

Po uruchomieniu w 2027 r. Baltica 2 zapewni czystą energię dla ponad 2,5 mln gospodarstw domowych, znacząco wspierając transformację energetyczną kraju.
